抓质量、保安全、抢进度、创效益!
西安自来水第二工程公司沣东新城项目部在公司领导班子的带领下,在项目部全体员工的努力下,深入贯彻落实公司的思想方针,2022年第三季度,我项目部按照公司的工作指导目标,以安全生产、提高质量为施工重点,强化管理,转变观念,创优质品牌工程,带领项目部全体员工,开拓创新,抓质量、保安全、抢进度、创效益,保证了各施工工程的顺利进行。
为将治污减霾工作落到实处,进一步提升施工作业环境,确保施工现场治污减霾工作取得实效,项目部坚持严格落实6个百分百、7个到位的治霾要求和标准,强化施工现场管理,定时召开防尘治霾工作例会,及时对工人现场培训指导,确保防尘治霾工作有效展开。三季度沣东新城项目部工作情况汇总如下:

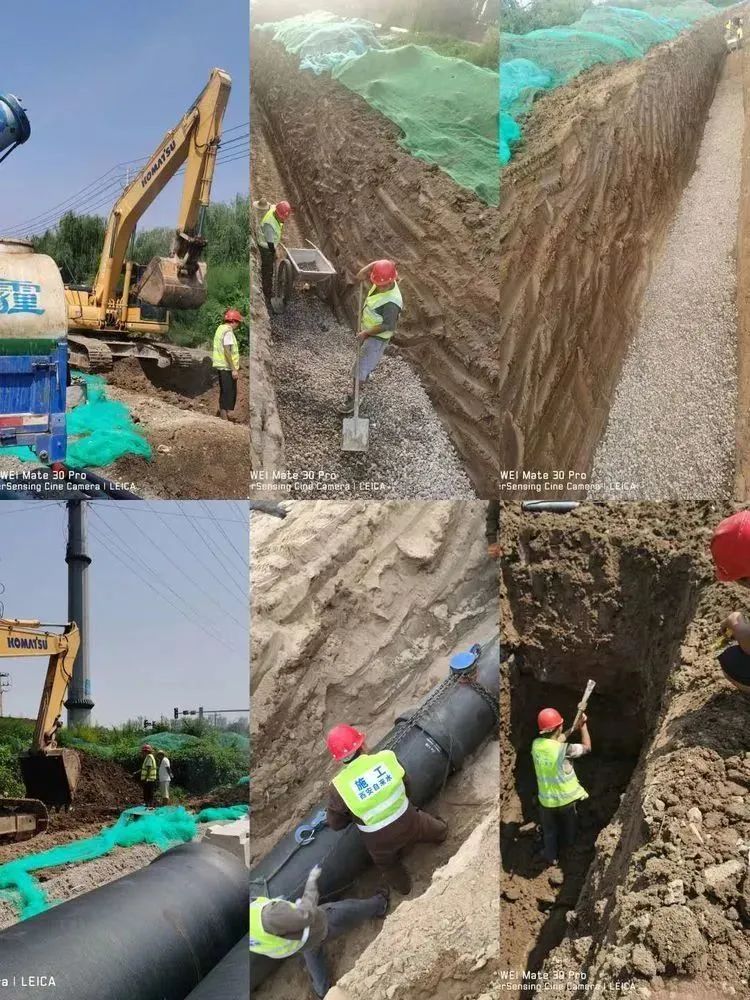

1、尚稷路(福银高速—西咸边界)DN1200给水管道改迁工程全段已竣工。
2、灞河东路DN400给水管道改迁工程全段已竣工。
3、灞河东路DN600给水管道改迁工程190米。
4、科统三路(科源东路西侧规划路-科源东路)北线DN800 给水管道375米全段竣工,管道试压、冲洗已完成,资料同步跟进。
5、尚航路超越路口断点连接,试压,冲洗已完成。
6、建章三路(丰产三路—丰产路)DN400给水管道全线202.225米已竣工,管道的试压已完成,下一步准备进行冲洗工作,资料同步跟进。
7、昆明四路(沣东二路【沣河东路】~沣泾大道)DN400给水管道,完成对管道的试压、冲洗工作,资料同步跟进。
8、丰产路B(建章三路——尚航路)DN600给水管道,完成连接,准备进行管道试压、冲洗。
9、富裕路B、C、D段全线5公里的冲洗工作已完成,现进行资料完善和签字工作。

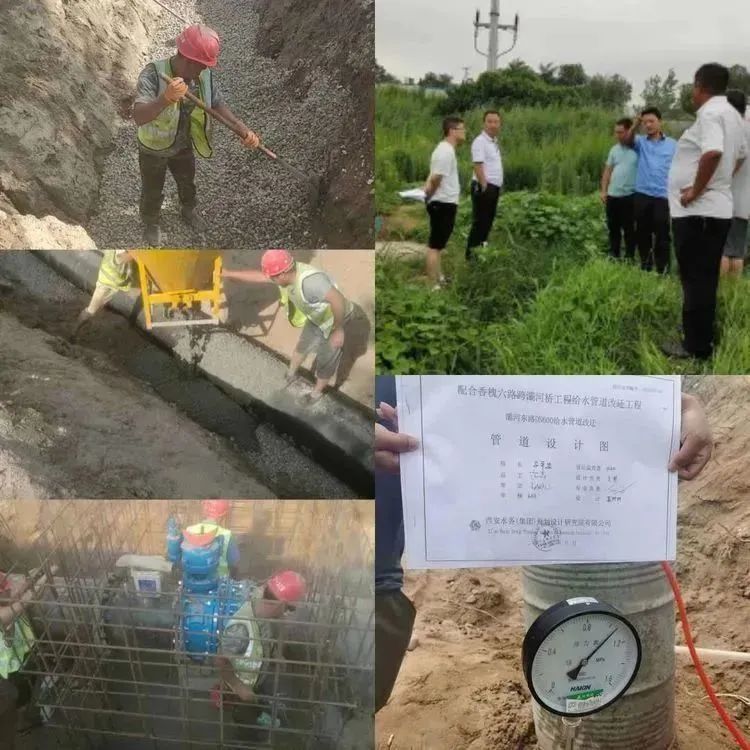

其中,灞河东路ND600给水管道改迁工程,设计长度303米,190米已完工,剩余管线因存在障碍物暂停施工,待施工场地协商妥当之后在进行施工作业。项目部严格按照治污减霾办要求对员工进行环境治理、安全生产教育,严禁焚烧生产生活垃圾、严禁烧有毒有害有恶臭等其他的物质。在以后的工作中将高度重视环境治理,以更严格的标准,更有力的措施,把环境治理作为工作重点,抓细抓实,不走过场,不流形式,在以后的安排部署上强化一线,督促检查,真正做到责任无盲区,管控无死角,监管全覆盖,努力提高施工现场扬尘治霾的治理水平,保持环境治理常抓不懈,铁腕治霾,保卫蓝天。
同时现阶段虽然工期紧张,但工程质量、工程安全、工程进度时刻绝不松懈,尤其是项目中的重点工程,时刻要督促工程质量、推进工程进度,充分发挥职能,提升工程品质。
